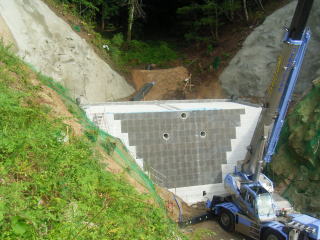

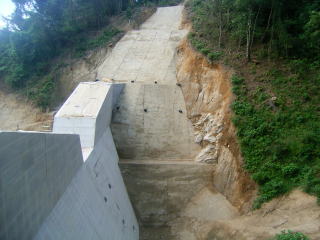

【平成20年2月15日 現在】

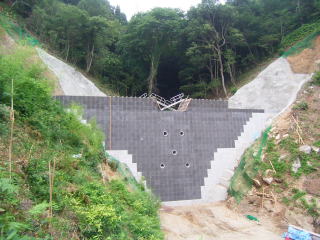

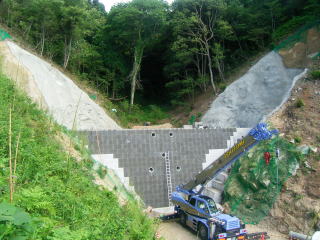

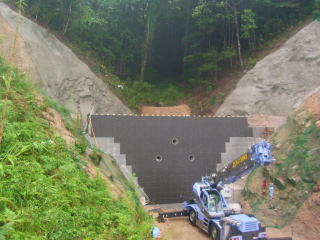

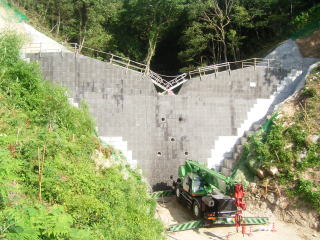

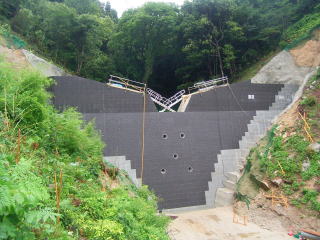

第2・第3垂直壁の施工が完了しました。
|
 |

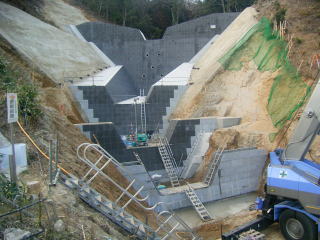

【平成20年2月8日現在】
第2垂直壁及び第3垂直壁の施工を行っています。
|
 |

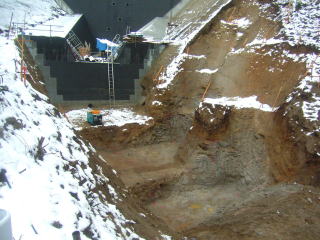

【平成20年1月31日 現在】
第2・第3垂直壁の床掘りが完了しました。
|
 |
【平成19年12月21日現在】

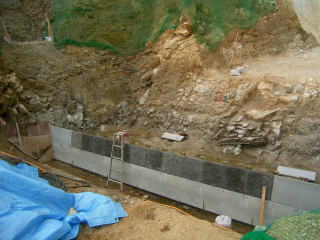

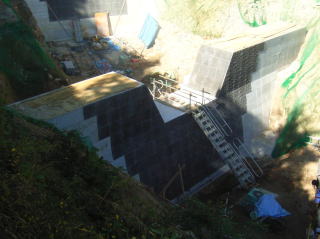

本堤から第1垂直壁までの側壁の施工が完了しました。
|
 |

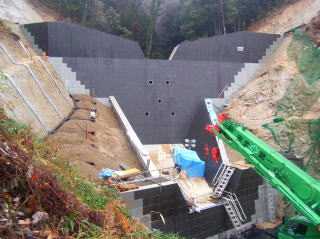

【平成19年11月30日現在】
本堤から第1垂直壁までの側壁の施工を行っています。
|
 |
【平成19年11月9日現在】

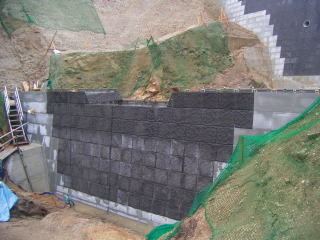

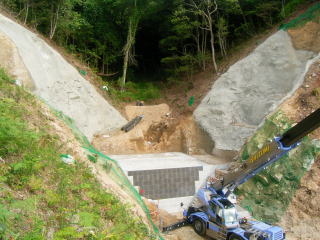

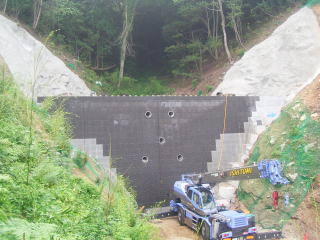

第1垂直壁の施工が完了しました。 |
 |
【平成19年10月26日 現在】

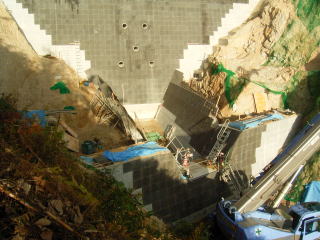

第1垂直壁の4リフト目の型枠組立てが完了しました。(全10リフト中)
|
 |
【平成19年10月12日現在】
第1垂直壁の1リフト目の型枠組立てが完了しました。(全10リフト中)
|
 |
【平成19年10月5日現在】

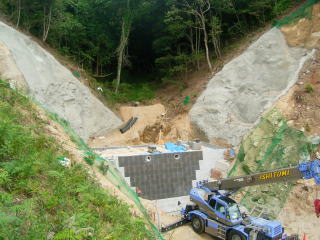

第1垂直壁の床掘りが完了しました。
|
 |
【平成19年9月28日現在】

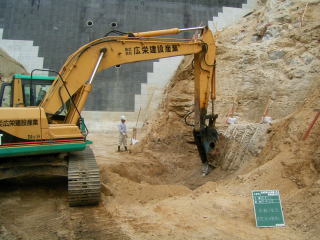

第1垂直壁の掘削を行っています。
|
 |
【平成19年9月21日現在】

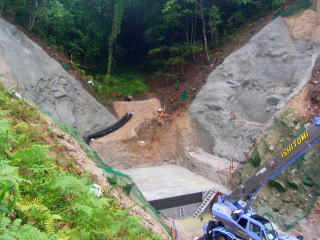

本堤裏の埋戻しが完了しました。
|
 |
【平成19年8月10日現在】

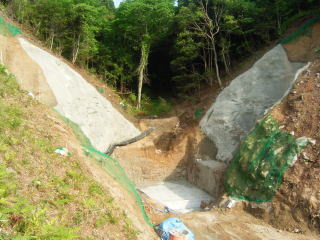

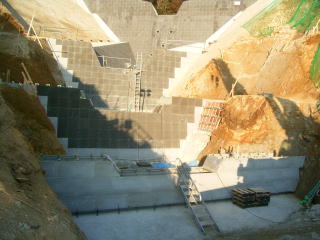

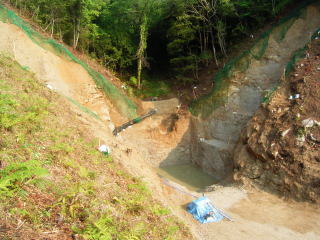

本堤のコンクリート打設が完了しました。 |
 |
【平成19年8月3日現在】
本堤の42リフト目(全44リフト)のコンクリート打設を行いました。
|
 |
【平成19年7月20日 現在】
本堤の38リフト目(全44リフト)のコンクリート打設を行いました。
|
 |
【平成19年7月6日 現在】
本堤の28リフト目(全44リフト)のコンクリート打設を行いました。
|
 |
【平成19年6月29日 現在】
本堤の25リフト目(全44リフト)のコンクリート打設を
行いました。
|
 |
【平成19年6月22日 現在】
本堤の22リフト目(全44リフト)のコンクリート打設を
行いました。
|
 |
【平成19年6月15日 現在】
本堤の17リフト目(全44リフト)のコンクリトー打設を行いました。 |
 |
【平成19年6月8日 現在】
本堤の11リフト目(全44リフト)のコンクリトー打設を行いました。
|
 |
【平成19年6月1日 現在】
本堤の5リフト目(全44リフト)のコンクリトー打設を行いました。
|
 |
【平成19年5月25日 現在】
本堤の3リフト目(全44リフト)のコンクリトー打設を行いました。
|
 |
【平成19年5月18日 現在】
本提の第1リフトのコンクリート打設が完了しました。
|
 |
【平成19年5月11現在】
本提掘削法面に在る多くの玉石・岩塊が施工中に
落下しないよう、仮設のモルタル吹付けにより
養生を行っています。
|
 |

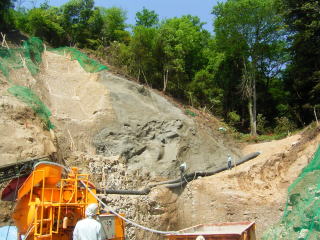

【平成19年4月27日現在】

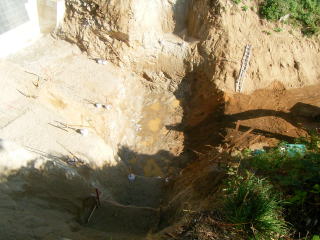

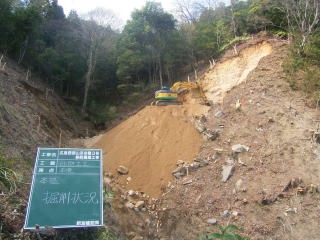

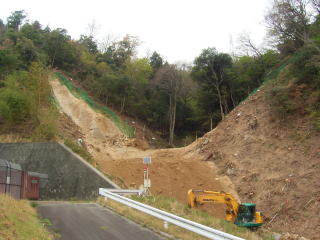

本提の掘削が完了しました!
|
 |
【平成19年4月13日現在】
引き続き本堤の掘削作業を行っています。
|
 |
【平成19年4月6日現在】
本提の掘削作業を行っています。 |
 |
【平成19年3月30日現在】
本堤の掘削丁張り掛けが完了しました。
|
 |
【平成19年3月23日現在】
本提の掘削丁張りを掛けています。
|
 |

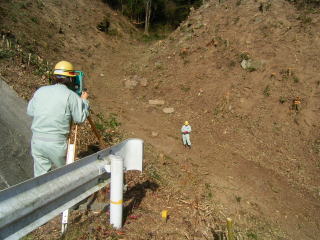

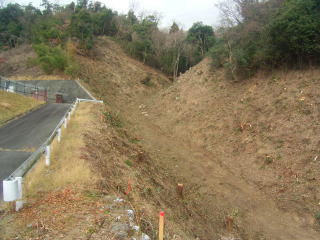

【平成19年3月16日現在】
現地横断測量を行っています。 |
  |
【平成19年3月2日現在】

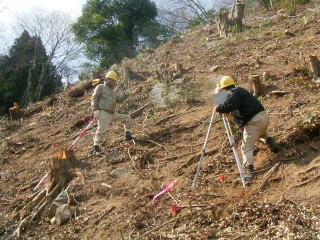

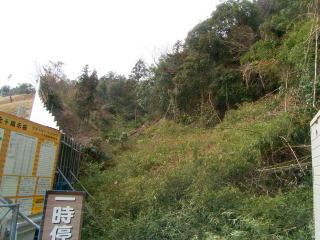

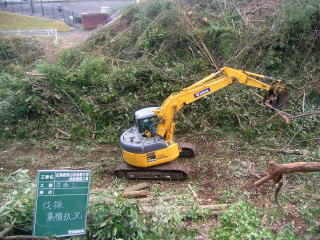

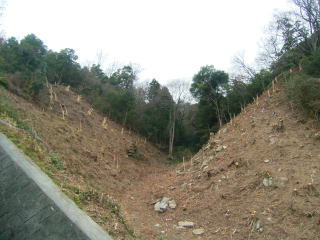

伐採作業が終了しました。
現地測量を行っています。
|
2.jpg)
 |
【平成19年2月23日現在】

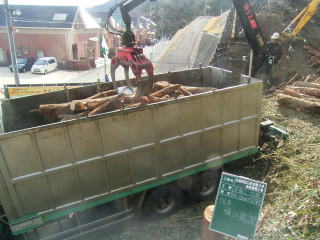

伐木の収集運搬・処分を行っています。
|
 |
【平成19年2月16日現在】
立木の伐採を行っています。
|

 |
【平成19年2月9日現在】

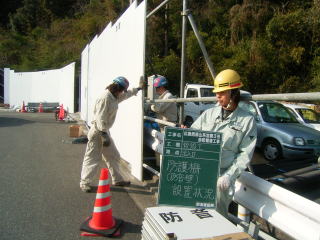

仮設フェンス(防音型)を設置しています。

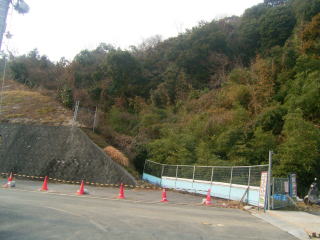

仮設フェンス設置完了
|
 |
【平成19年2月1日現在】
現地施工前の状況です
|
